项目进度

敏捷开发类型项目和阶段式类型项目都支持项目进度统计。通过项目进度的统计,团队可以评估项目的进展,根据进度情况调整项目的安排。

敏捷开发项目 #

在敏捷开发类型的项目中,项目进度是根据项目内所有”产品Backlog”类型看板进行统计的。

项目进度配置注意:

  1. 项目内至少要有一个”产品Backlog”类型的看板,项目进度根据此看板统计。
  2. 项目内的”产品Backlog”看板需要在看板统计->燃尽图内设置好”统计列”和”完成列”。
  3. 项目进度的进度值 = 已完成的工作量(卡片数) / 总的工作量(卡片数)。这里总的工作量(卡片数)是指燃尽图设置的”统计列”内的卡片上的数值,没有参与统计的列表不会计算在内。
  4. 如果有多个”产品Backlog”类型的看板,项目进度则是将多个加起来计算的。
  5. 项目进度可以按照”工作量”或”卡片数”两种方式统计,两种统计方式和”产品Backlog”类型看板内燃尽图的统计方式不冲突。

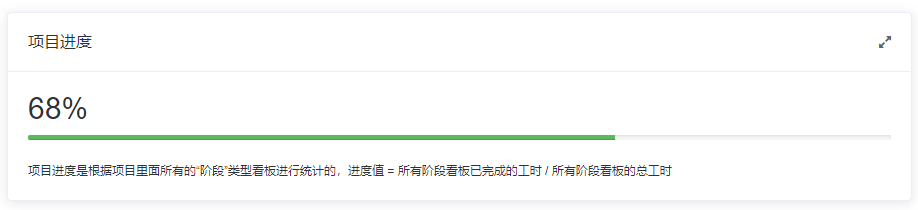

阶段式项目 #

在阶段式项目中,项目进度是根据项目内所有”阶段”类型看板进行统计的,统计方式见”阶段看板”帮助文档。
